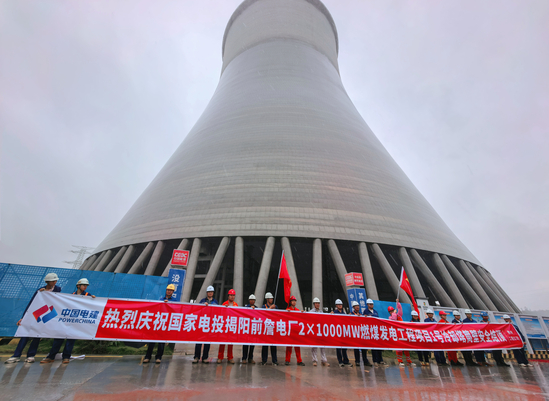

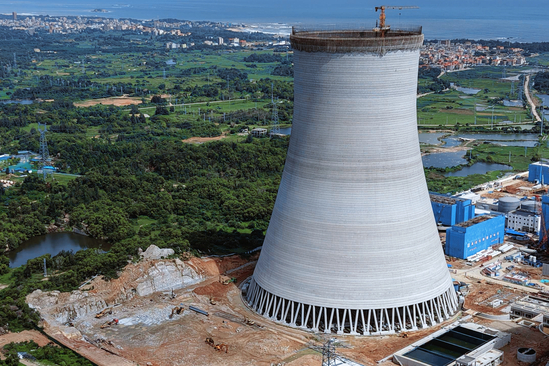

广东揭阳前詹电厂1号冷却塔筒壁顺利结顶
|
|||||
|
|||||
|
本网讯 8月31日,广东揭阳前詹电厂2×1000兆瓦燃煤发电工程1号冷却塔筒壁顺利结顶。这是继5月23日项目烟囱外筒提前38天安全结顶后,土建施工的又一关键性成果。 该冷却塔总高193.2米,淋水面积15000平方米。施工采用三脚架翻模工艺,搭配定制钢模板作业,历经122板混凝土浇筑施工,累计浇筑量达2.5万立方米。 项目地处揭阳惠来沿海区域,施工期间频遇高温、台风及暴雨等极端天气,且面临高空交叉作业风险大、外部环境复杂等挑战。在公司统筹部署及各参建方协同攻坚下,项目部科学调度人、机、料核心资源,动态优化施工组织,完善极端天气应急预案,严守安全底线,严控工程质量,高效有序完成1号冷却塔筒壁全部浇筑任务。 下一步,项目部将持续锚定高标准建设要求,恪守质量为本、安全为先的管理理念,有序推进1号冷却塔防腐、淋水构件吊装等后续工序,全力加快2号冷却塔筒壁施工,确保11月5日实现2号冷却塔结顶、2027年元月1#塔通水的节点目标,加压奋进,保障项目各项任务按期落地。
|
