【协力攻坚 演绎精彩】黄沙淬炼匠心 铁军筑梦民生
——陕西榆神榆横2×350兆瓦热电联产项目1号机组施工纪实

时间: 2025- 06- 09 信息来源: 陕西榆林榆横项目 作者: 李 进 韦前进 字号:[ ] 分享:

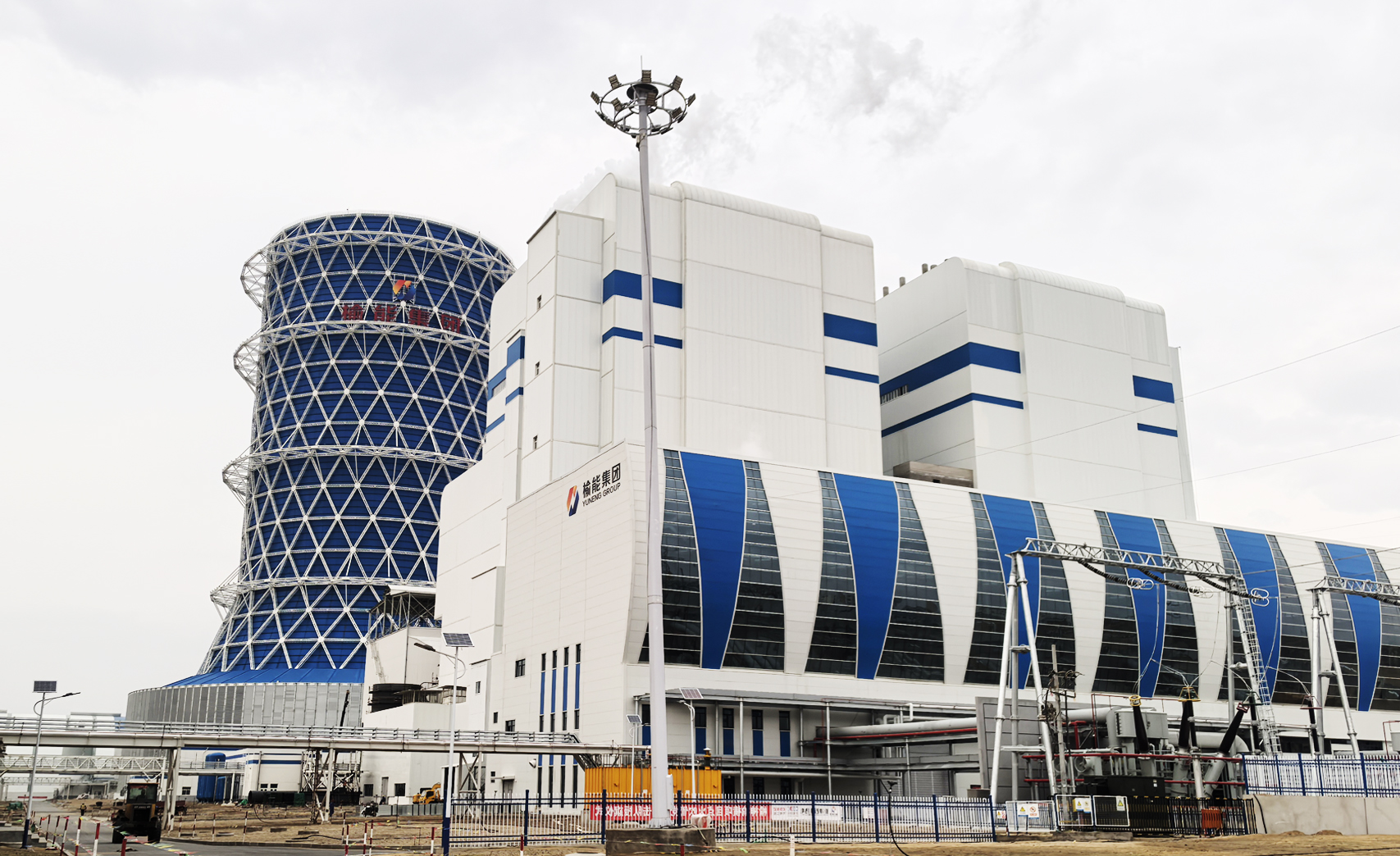

2025年5月30日17时36分,在毛乌素沙漠南缘的余晖中,中国电建集团贵州工程有限公司承建的陕西榆神榆横2×350兆瓦热电联产项目1号机组圆满完成168小时满负荷整套试运,机组各系统运行平稳,主要技术参数达到同类型机组先进水平,为榆林市冬季民生供暖及区域能源保供注入强劲动力。这项凝聚着建设者智慧与汗水的工程,不仅刷新了沙漠地区热电联产项目建设的新标杆,更成为西北地区绿色能源转型的典范工程。

使命担当  戈壁筑梦绿色丰碑

本项目场址于黄土高原与毛乌素沙漠过渡带,依托榆横矿区高硫煤资源,建设两台350兆瓦超临界热电联产机组,同步建设高效脱硫、脱硝、除尘设施,以330千伏一级电压等级、2回出线接入龙泉330千伏变电站,工程总投资33.46亿元,是榆林市及榆能集团规划建设的重点民生供热工程,肩负“保供、减碳、惠民”三重使命,承载着榆林市百万群众温暖过冬的期盼。

项目建设以"三个转型"为战略支点——将高硫煤转化为清洁能源,将沙地劣势转化为施工优势,将传统工艺转化为智慧建造。贵州工程公司承建1号机组及辅助系统安装,肩负着打造绿色能源标杆的重大使命。

面对陕甘宁蒙晋五省能源枢纽特殊区位,项目建设将构筑起"环保三重防线":采用超临界机组与高效环保设施组合,使二氧化硫排放浓度控制在15mg/Nm³以下;创新全封闭煤仓与水循环系统,实现每年节水45万吨;构建灰渣资源化利用体系,使固废综合利用率达100%。特别是在沙漠过渡带实施的"立体防渗+智能滴灌"技术,让厂区绿化率达到23%,把昔日的流动沙丘化作绿洲电站。

创新突围  风沙中的技术革命

项目现场为黄土高原与毛乌素沙漠过渡地带,年均7级以上大风有120多天。由于地质松软、沙尘暴频发,工程建设面临多重强风与地基不稳的严峻考验。

2024年3月,毛乌素沙漠骤起狂风,将汽机房西南侧循环水基坑西侧壁撕开2米宽的缺口,项目总工孔智带领团队前往现场调查,本着打造工程精品的严谨态度,群策群力优化施工方案,创新采用“深挖基础、分层夯实”施工工艺,将原计划6米深的基坑改为阶梯式分层开挖,每向下掘进1.5米就用20吨振动碾来回碾压27遍,并往砂土层里注入改性水,在零下10℃低温中凝结成网状结构,进一步强化地基承载力,最终将基础沉降量控制在1.8毫米以内,大幅优于国家相关标准。

面对当地恶劣风沙环境,项目部采用防风抑尘网动态围护系统,将沙尘对施工影响降低70%。在百米开外的焊接区,沙尘浓度从1.2mg/m³骤降至0.35mg/m³,焊工老周抹了把护目镜上的沙粒说:“有了良好的施工环境,现在每天能多焊18道口,返工率从12%降到零!”这场工艺革新,不仅省下115万元外购回填料以及人员焊接返工的费用,更让3.2万立方米固化沙土就地重生。

锅炉安装阶段,面对交货缓慢、材料短缺、阀门紧缺、部分到场设备存在缺陷、图纸滞后、设计有变更、安装位置冲突等不利因素,项目部联合班组跟踪落实相关物流进度信息,严格考核岗持证操作、标准规范,施工图、材料发放等过程管理,严格执行三级检查和四级验收质量管理制度……攻坚克难、演绎精彩,实现锅炉专业验收分项工程34项,检验批105项,验评资料齐全,一次性通过验收;焊接专业验收分部工程12项,分项工程26项,合格率均为100%;锅炉参加水压试验焊口42358道,全部经过无损探伤,一次检验合格率为98.89%,较行业标准提升3个百分点,返修焊口经过检验全部合格等优异成绩。

铁军鏖战  与风沙赛跑的240天

  "这里每天都是倒计时!"项目施工日志里记录着惊心动魄的攻坚时刻:在零下25℃的极寒中,突击队员用体温保护精密仪器;在沙尘暴突袭时,57名建设者坚守一线共同守护设备;为抢回被延误的工期,党员突击队创下72小时连续作战记录。特别汽机安装阶段,项目部针对沙漠地带温差大可能导致设备热胀冷缩隐患实际,积极优化调整工艺,做好环境温度把控,确保轴系同心度误差小于0.03mm的国家标准;在油系统管道安装中,采用“倒装法”与模块化预制,将原计划21天的工期缩短至14天。

项目部通过组织每周安全质量检查以及试运会议,及时掌握各个专业安装进度以及出现的问题,精准协调土建、安装、调试各环节,为并网成功提供支撑。

2024年6月10日,8级沙尘暴突袭工地,能见度不足5米,安全总监曹定华启动应急预案,指挥6台重型机械紧急避风,12分钟内疏散57名作业人员至加固掩体。风暴持续9小时后,突击队员冒着残余风沙检查设备,抢修3处受损供电线路,确保次日复工零延误。项目部全员以“安全为基、质量为本”为宗旨,最终达成“零质量缺陷、零安全事故、零工期延误”的“三零”目标,彰显了项目部卓越的管控实力。

匠心传承  戈壁深处的质量传奇

在毛乌素沙漠南缘的工地上,项目部牵头组建“党员+师徒”联合攻坚组,班子成员带头扎进沙尘,统筹协调参建单位,带领突击队攻克12项紧急技术难题,保障关键工程节点提前23天完成。导师团队指导青年骨干实现高压焊口98%一次合格、返修焊口经过检验全部合格等优异成绩、设备验收92%一次通过,党建与生产深度融合攻坚实效凸显。

看似顺畅的工程进度背后,是项目团队与五大挑战的鏖战。面对进口阀门断供导致管线施工停滞、设备缺陷引发返厂重修、多项设计变更引发三维碰撞、土建单位交安滞后、高压焊工持证率不足的不利因素,叠加安装战场显现的连环危局——土建基础与设备尺寸偏差达12毫米、38处预埋件“错位”需植筋重构、凝汽器模块吊装仅剩3米极限空间。

面对设备延期,项目物资部潘永生主动请缨驻厂盯守催交;图纸反复调整时,项目总工孔智带领党员突击队各专业成员连夜与设计院逐条核对;青年技术组现场勘察并发现问题、分析原因后积极协调设计化解安装冲突。针对38处预埋件定位偏差,项目工程部联合设计院、设备厂商召开13次现场协调会,确认植筋方案,在混凝土强度达标后72小时内完成全部纠偏作业,节约工期14天。当土建交安滞后影响汽机安装时,项目部打出组合拳:联动业主、总包等5方建立“节点穿透”机制,通过实地勘察、数据核实,确定先着重建设交安重要节点基础的策略以破局。当飓风裹着细沙击打安全帽,焊工们弓着腰在管廊缝隙里精准施焊,工长则攥着对讲机同步协调5个作业面同时推进……正是这种“钉子”般的韧劲,硬生生从风沙中抢出关键节点,项目班子硬是带着三支突击队伍啃下127项各类缺陷及设计变更,在茫茫戈壁最终交出了安全、优质、高效的电建答卷,用行动诠释“困难再大,大不过决心”的攻坚担当。贵州电建人面对极端环境与复杂工况,以“黄沙难埋斗志,风沙不掩匠心”的铁军精神,24小时轮班攻坚,关键路径工期压缩35%,工程建设喜讯连连。

2023年12月:1号机组发电机定子及高、中压缸模块精准吊装就位。

2024年5月30日:1号锅炉水压试验一次完成;6月30日:1号汽轮机扣盖完成;9月8日:1号发电机穿转子一次成功。

2025年3月16日,1号锅炉点火吹管一次达标;4月21日:1号汽轮机冲转至3000rpm,振动值优于国标;5月7日:锅炉点火启动;5月8日12时27分,汽轮机冲转至3000rpm,轴系振动、轴承温度等关键参数均达优良值,项目进入并网倒计时;14时34分,发变组零起升压试验一次通过;16:50分,同期并网试验圆满完成;5月9日5时8分21秒,1号机组成功并网,系统电压、频率、负荷等参数稳定、指标优良;5月30日17时36分,1号机组圆满完成168小时满负荷整套试运,机组各系统运行平稳,主要技术参数达到同类型机组先进水平。

从1号机定子吊装到并网发电,600个日夜的坚守,贵州电建人在4.6万平方米的战场上,用98%的工序一次成优率、127项技术创新成果、零安全事故的佳绩,在毛乌素沙漠南缘树起新时代电建丰碑,让榆林市“保供、减碳、惠民”工程梦想最终成为现实。

 陕西榆神榆横2×350兆瓦热电联产项目
