【协力攻坚 演绎精彩】奋力争先鏖战洪涛山
----领路者朔州390兆瓦光伏项目攻坚冲刺速写

时间: 2025- 06- 11 信息来源: 朔州390兆瓦光伏项目 作者: 李进 龙庆满 字号:[ ] 分享:

随着项目投产工期的临近,领路者朔州390兆瓦光伏EPC总承包项目全容量并网攻坚战进入白热化,中国电建集团贵州工程有限公司朔州项目广大员工精诚团结、奋力拼搏,上下同欲鏖战洪涛山,想尽一切办法完成每一项任务,竭尽全力推进工程建设,践行“知行合一 价值创造”理念,彰显央企责任担当与风采。

科学施策  解决项目推进堵点

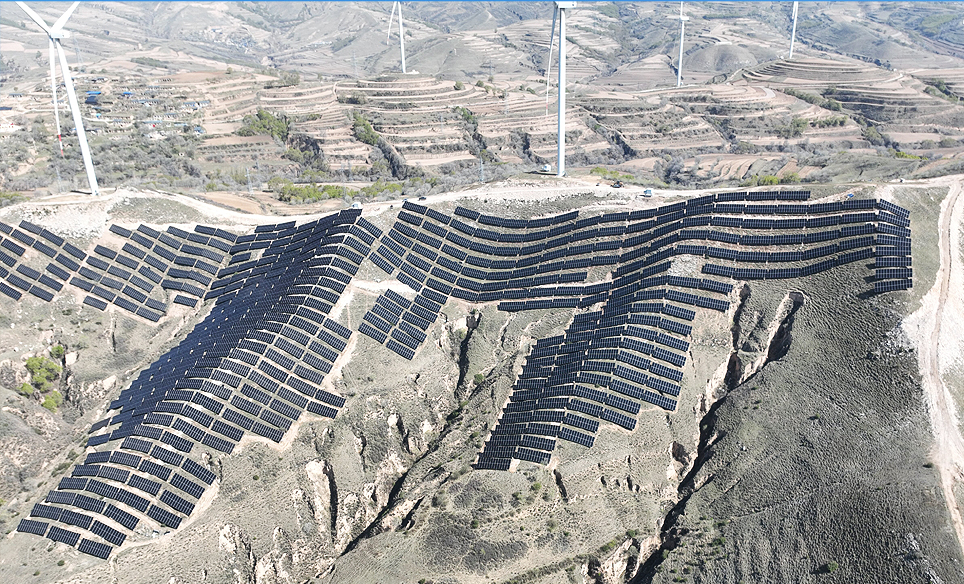

本项目位于山西省最北部洪涛山区域,场区为基岩石山区、黄土丘陵区,冻土深1.2米,光伏场区占地约1.57万亩,年平均气温3.6℃,全年凝冻期7个月,六级及以上大风天气180天。组件支架倾角34°,采用31个2兆瓦光伏方阵和105个3.2兆瓦光伏方阵。继2024年12月30日实现首并后,项目部随即开启了全力冲刺全容量并网新征程。

项目面临冬季漫长、气温极低、地块分散、坡度陡峭、线路距离远、征地缓慢、阻工频发等诸多挑战,项目团队因地制宜制定有效解决方案。

严寒施工:项目总工郑警涛组织技术人员优化方案,将混凝土浇筑安排在合理时段并采取保温措施,抢在严冬前完成浇筑,确保混凝土浇筑质量合格率达100%。

地块分散、线路远距:充分发挥EPC总承包优势,协调设计院优化进场道路、集电线路路径,较初设方案节省投资近50万元。

陡坡大风运输难: 创新采用大型无人机专业运输队伍,材料运输效率提升5倍。

征地慢、阻工多: 项目副经理杨子义联合业主组建征地联合协调小组,积极协助业主、村集体及政府推进工作,征地进度较开工初期提升20%,实现征地、进场、施工、验收调试的无缝衔接。

体系引领 保障高效管理

项目管理的关键是“人、机、料、法、环”,对“人”管理是项目管理的核心。

分公司成立以分公司总经理为组长的“5·31”项目推进工作指挥小组,分公司副经理曹操常驻现场督导,项目班子成员根据各标段区块现场负责包保,安环部门优化内部安全员工作部署,工程管理部门根据地块安排技术人员担任网格员,项目构建起了以EPC总承包单位为主体,专业分包单位执行的资源、进度、质量、安全的全方位管理体系,系统化理清理顺项目现场工作程序,将具体工作抓细、抓实,实现简单问题立即解决,复杂问题研究解决快速反应机制。

面对项目工期紧、任务重,分公司迅速从所属各项目抽调精兵补充到项目管理队伍,其中有从业近三十年丰富经验的电气主管老师傅周斌,还有号称安全管理“铁娘子”李娟,以及其他数十名华东分公司优秀的青年员工,为项目管理工作增添了强劲动力。

多链协同、挂图作战  按下建设“快进键”

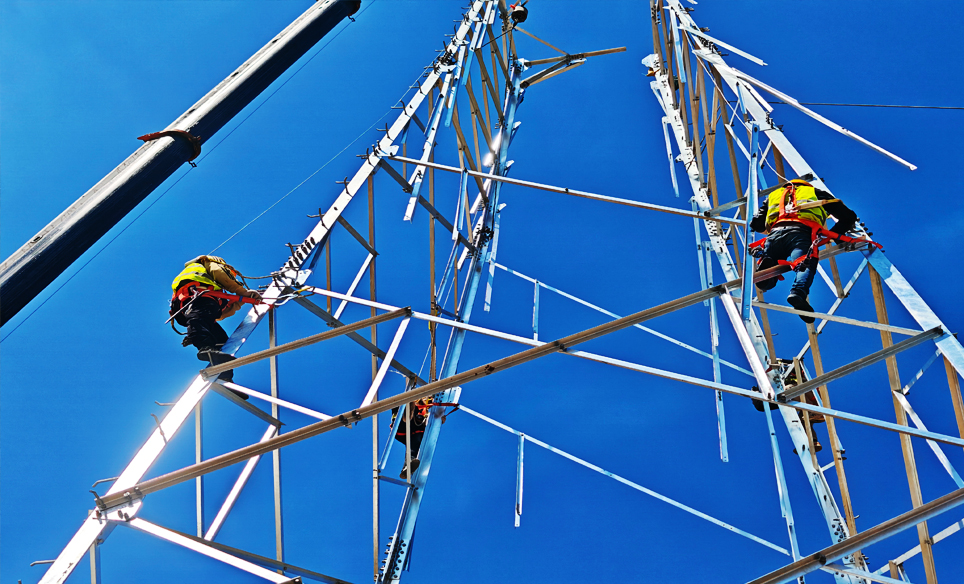

面对并网各节点目标,项目生产副经理付士江组织工程部门以"天"为单位倒排工期,将目标总量分解到每日,编制项目总作战图,项目网格员跟进落实,把桩基钻孔、基础浇筑、支架安装、组件安装、箱变基础浇筑、箱变安装、逆变器安装、直流电缆、交流电缆、高压电缆、集电线路基础开挖、浇筑、组塔、展放等14个施工关键工作能纳入量化管理,项目网格员和施工班组每天一起早出晚归,共同推进项目现场工作,晚上复盘总结和整理施工资料,针对工程进度出现的偏差,立即制定纠偏措施并组织实施,确保"进度一寸不落、质量一丝不苟、资料一分不差"。

“兵马未动,粮草先行”,项目部及时安排人员前往厂家驻场监造,提前3个月联系生产锁定光伏组件、逆变器、电缆、光伏支架、杆塔等关键设备材料供应,协调厂家专车"点对点"运输,保障了55万块组件、3300公里电缆、11745吨光伏支架、293基335基铁塔准时进场。物资管理人员24小时驻守材料仓库,做好项目材料的清点入库验收、领用出库管理,确保物资管理清晰有序。

2025年4月16日,刚刚结束一天忙碌工作的物资部主任杨德明正准备吃饭,却突然被电话铃声打断:光伏场区十五标段工人因螺丝不足,第二天将有19名工人窝工。杨德明放下手中的饭碗,立即启动材料追踪查询系统,发现原标段单位领取物资后未移交现实际施工作业人员,他迅速与原领用人员核实物资下落,当晚将剩余的螺丝全部交付施工作业人员,有效避免第二天可能引发的窝工。5月13日,安环部主任在日常安全巡查过程中,发现集电线路七标段一名高处作业人员未按照规定使用双钩安全带,立即要求该作业人员停止登高作业,当即组织该施工班组开展现场安全教育,对不服从安全管理的人员清退处理,及时将重大安全隐患消除在萌芽状态。

安环部门将各标段安全管理人员全部纳入安全人员管理,组织全体安管人员开展"拉网式"隐患排查,截至发稿,累计排查隐患416条并全部整改闭环。同时创新应用智能化监控系统,确保高危作业人员全部佩戴GPS定位帽,实现高空作业高风险环节全程受控。

为保证农民工工资按时发放,项目部全面推行农民工工资代付制度,安环部门进场培训做好入场登记及告知承诺和登记,工程部门确保每月实际现场工人数量和退场管理,劳资专管员监督分包单位工资清册编制和工资发放,各部门紧密联合确保了农民工工资有序发放,坚决防范系统性讨薪事件发生,让农民工“干得安心、拼得放心、领得舒心”。

党旗飘扬  攻坚一线淬炼担当本色

“关键时刻必须顶得上!”2025年5月26日晚上六点,面对第二天电网公司提供的短暂并网调试时间,却还有2台箱变未接线问题,项目经理刘艳领率先垂范,连夜带领党员突击队赶赴现场,亲自监督完成未完工作,开展第二天上午将要带电线路的隐患排查和消缺工作,有力保障了项目顺利如期增容并网。

今年春节以来,项目部全体人员投入到与时间赛跑、向目标冲锋"的施工热潮,全体参建人员以“决战决胜”的姿态鏖战一线,奋力跑出项目建设“加速度”,实现了日均浇筑桩基2300个、组件安装410组的新纪录。截止2025年5月30日,项目光伏桩基浇筑完成75.95%(194744个),组件安装完成61.38%(288.50兆瓦);集电线路塔基浇筑完成98.63%(291基);集电线路铁塔组立完成88.40%(259个)……不仅展现了公司"能打硬仗、善打胜仗"的铁军作风,更以实际行动,为朔州区域能源结构改善注入可持续发展绿色新动能。

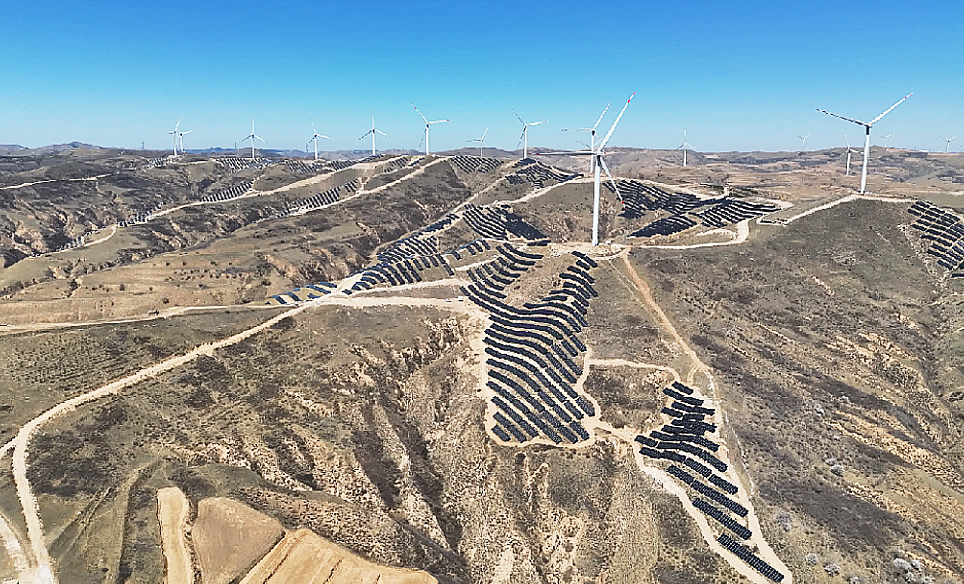

领路者朔州390兆瓦光伏EPC总承包项目现场
